Poursuite du chantier du réseau de chaleur le Havre Sud dans le quartier des Champs-Barets

Soumis par leana.breton le

Le chantier du réseau de chaleur le Havre Sud dans le quartier des Champs-Barets avance !

Le développement du Réseau de chaleur se poursuit dans le quartier des Champs-Barets. L'objectif est de raccorder l'ensemble du quartier, ce qui représente une puissance totale de 1,2 MW.

Les travaux en cours se concentrent sur la pose des canalisations qui alimenteront par la suite le centre-ville, dans les espaces verts.

En parallèle, les travaux en sous-station progressent également avec la mise en place des installations de Résoceane.

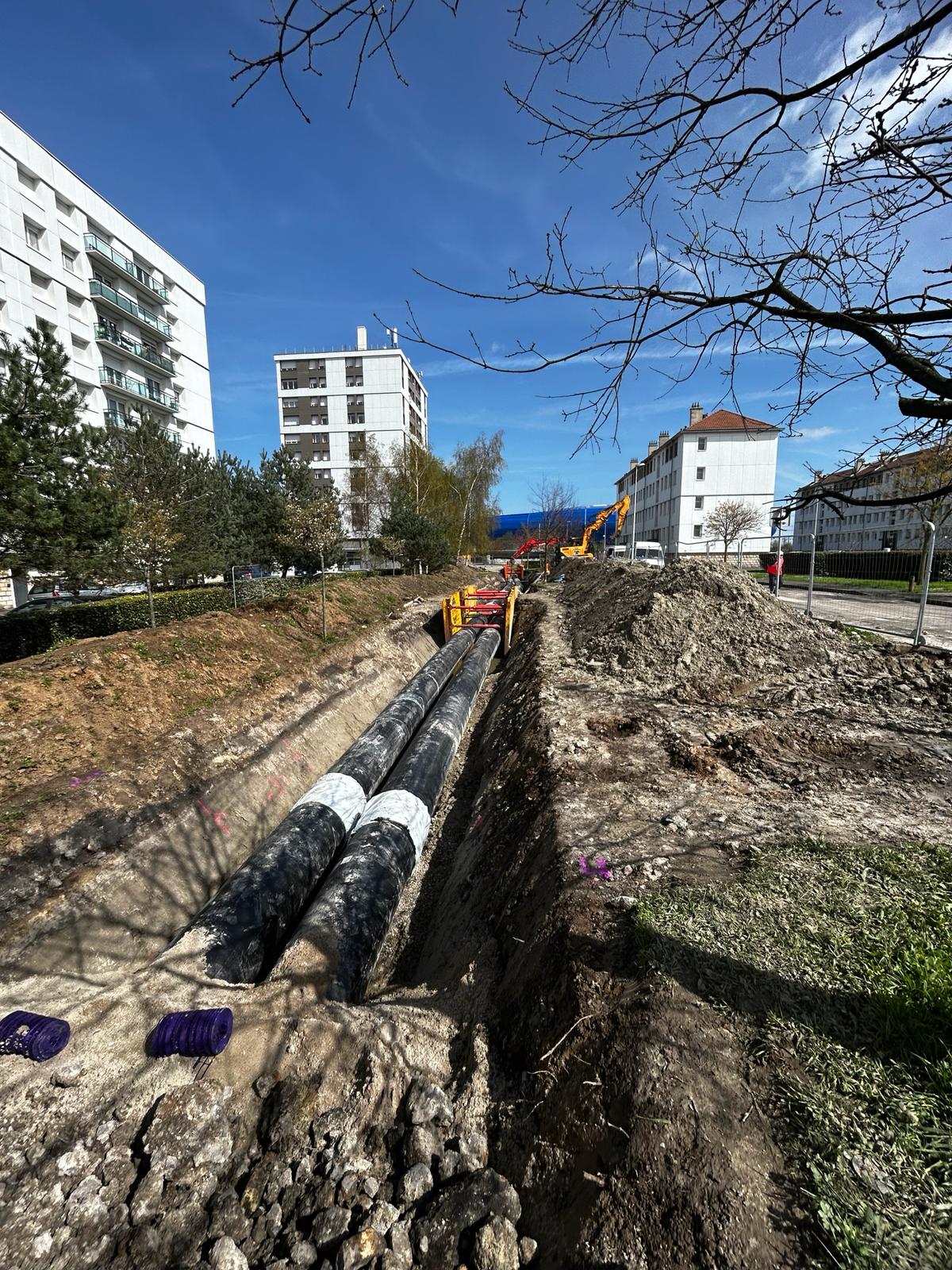

quartier des Champs-Barets 4
quartier des Champs-Barets 4
quartier des Champs-Barets 3
quartier des Champs-Barets 5
quartier des Champs-Barets 6
quartier des Champs-Barets 1
Afficher les Ancres
0

Raccordement du Groupe Hospitalier Havrais (GHH) au réseau de chaleur du Havre Sud

Soumis par leana.breton le

Le Groupe Hospitalier Havrais (GHH) se raccorde au réseau de chaleur urbain du Havre Sud.

Depuis novembre 2023, les bâtiments du GHH de Monod profitent de la chaleur fournie par le réseau de chaleur du Havre Sud, une alternative plus écologique et performante aux installations de chauffage traditionnelles.

Ce raccordement concerne trois bâtiments du GHH : la chaufferie centrale, la chaufferie de la cuisine et la blanchisserie.

L'opération en quelques chiffres c'est :

  • 2 km de tranchée de réseau de chaleur depuis Caucriauville
  • Un fonçage sous la D 6382
  • Un échangeur de 4 600 kW dans la chaufferie centrale
  • Un échangeur de 750 kW dans la chaufferie de la cuisine
  • Un échangeur de 500 kW dans la blanchisserie

Groupe Hospitalier Havrais - raccordement réseau
Groupe Hospitalier Havrais - raccordement réseau
Groupe Hospitalier Havrais - raccordement réseau 2
Groupe Hospitalier Havrais - raccordement réseau 3
Groupe Hospitalier Havrais - raccordement réseau 4
Afficher les Ancres
0

Extension du réseau de chaleur du Havre Sud : La traversée du Quai Colbert

Soumis par leana.breton le

Les travaux d'extension du réseau de chaleur du Havre Sud avancent à grand pas.

Cette semaine, un cap a été franchi avec la traversée du Quai Colbert, sous fourreaux. Cette opération ouvre la voie au raccordement du centre-ville depuis l’axe principal structurant en cours de réalisation à l’entrée de la ville.

Afin de minimiser l'impact sur la circulation et les nuisances sonores riveraines, l'opération, orchestrée par RESOCEANE, a été menée de nuit.

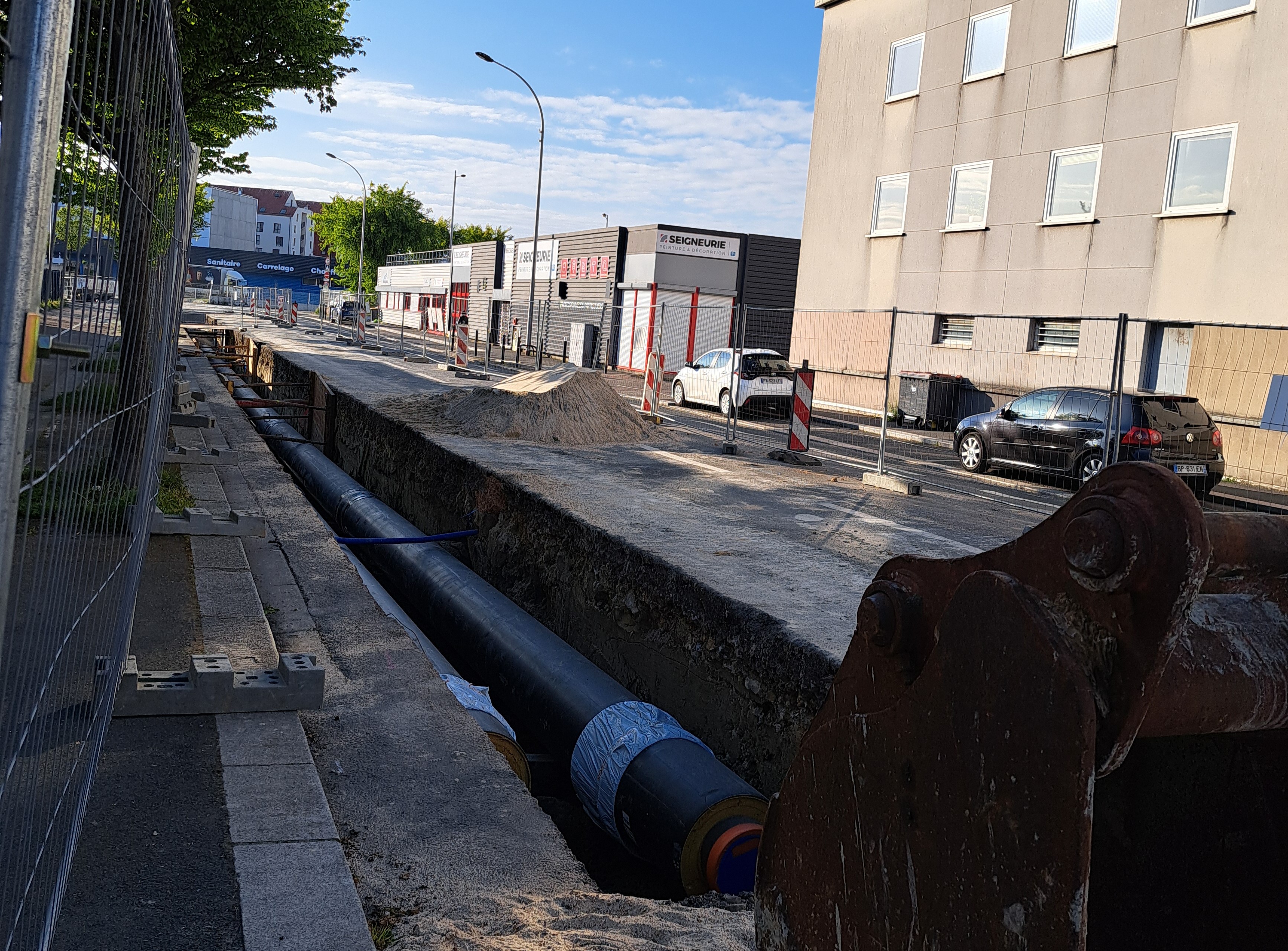

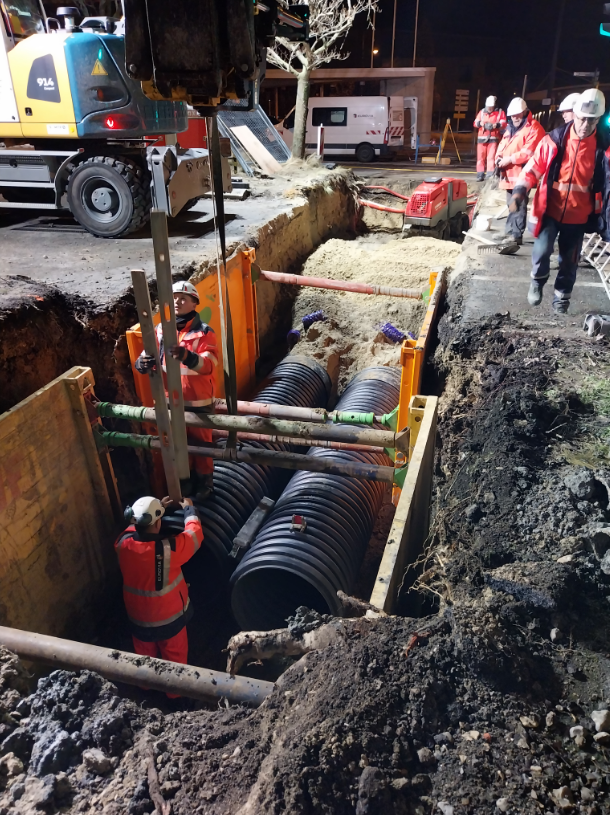

Travaux - Quai Colbert 3
Travaux - Quai Colbert 1
Travaux - Quai Colbert 4
Travaux - Quai Colbert 2
Travaux - Quai Colbert 3
Travaux - Quai Colbert 5
Travaux - Quai Colbert 6
Afficher les Ancres
0

Extension du réseau de chaleur du Havre Sud : passage aux abords du Stade Océane

Soumis par leana.breton le

En ce début d'année 2024, une nouvelle étape importante est franchie dans le développement du réseau de chaleur du Havre Sud : les travaux d'extension se poursuivent et atteignent désormais les abords du Stade Océane.

Cette phase du projet consiste à installer deux conduites acier sur une distance de 500 mètres, sur l’entrée de ville phase 1, visant ainsi à connecter le quartier de la Vallée Bereult au quartier Soquence, déjà en service depuis octobre 2023.

De plus, il est prévu de raccorder le Stade Océane au réseau de chaleur dans le cadre de cette phase d'extension.

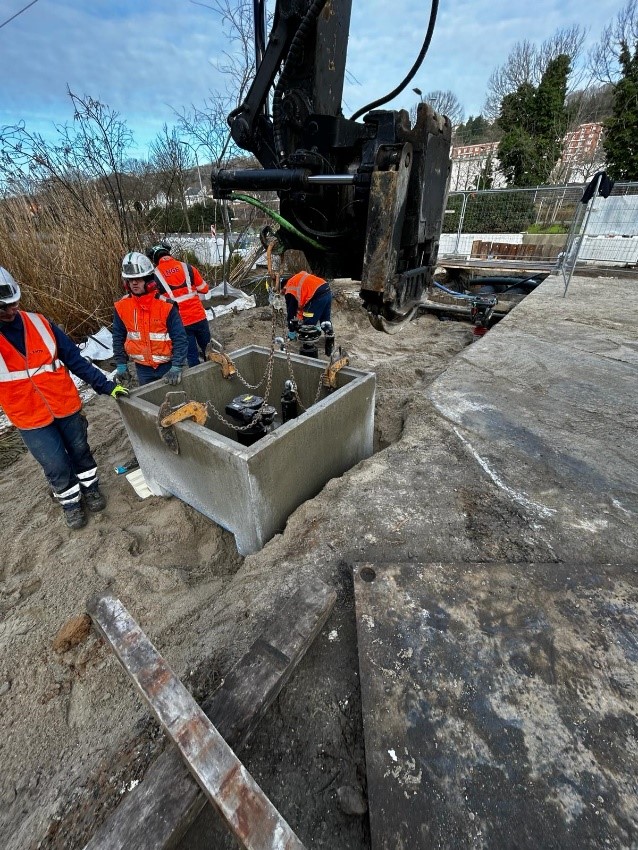

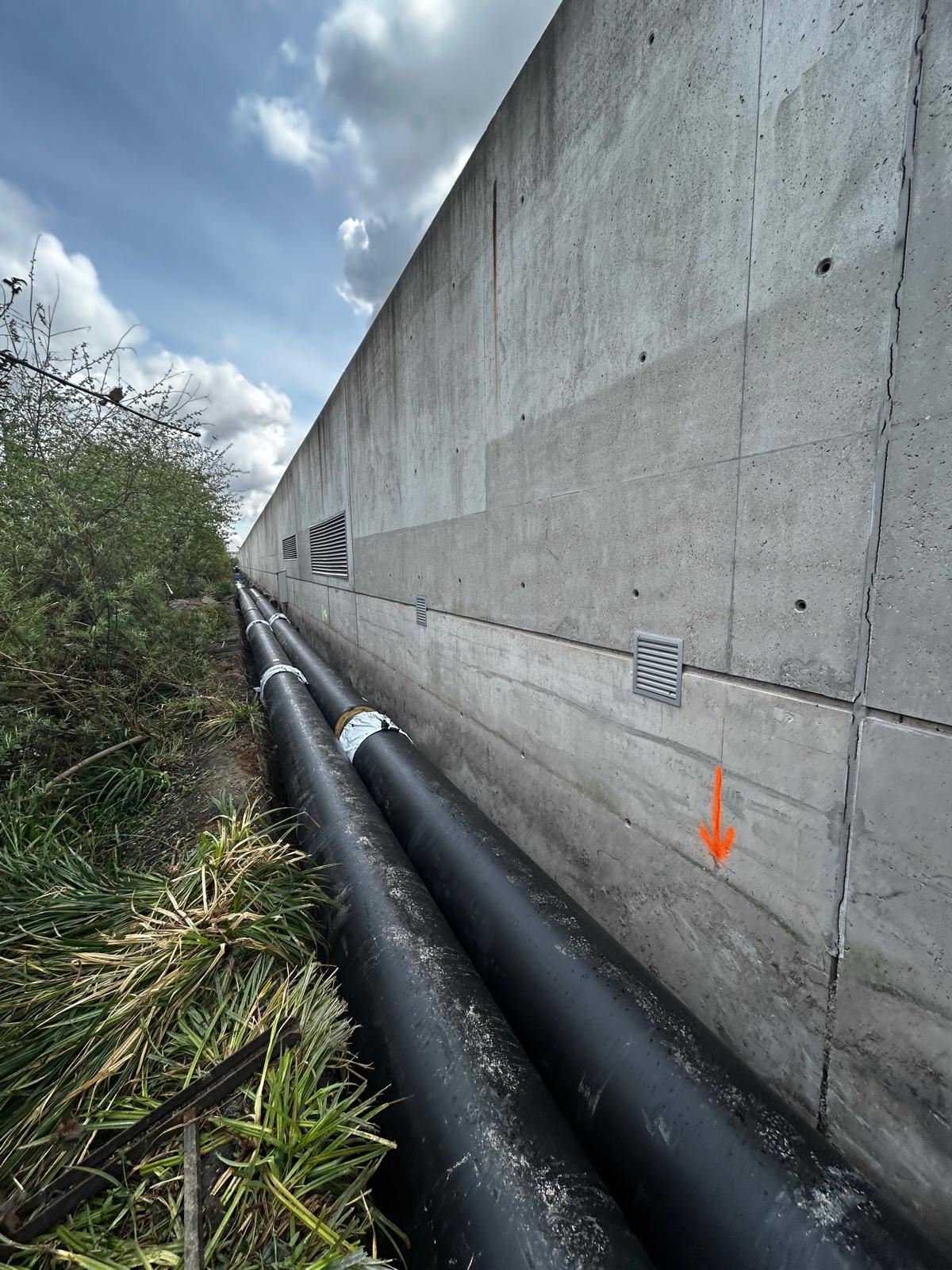

Travaux Stade Océane 2
Travaux Stade Océane 2
Travaux Stade Océane
Afficher les Ancres
0

Extension du réseau de chaleur du Havre Sud - Opération de passage sous le canal de Tancarville

Soumis par leana.breton le

Le 18 septembre 2023, l’extension du réseau de chaleur du Havre Sud a connu une étape importante avec le passage du réseau sous le canal de Tancarville.

Les équipes de Résocéane ont réalisé une opération technique complexe et impressionnante : la mise en place d'un siphon de 100 mètres de long et pesant 120 tonnes sous le canal de Tancarville pour permettre le raccordement de la zone industrialo-portuaire et du site BioSynErgy. Cette centrale produira de la vapeur grâce au bois de recyclage.

Cet événement marque la transition énergétique du réseau du Havre Sud et l’ouverture vers les énergies renouvelables avec : 275 GWh de chaleur livrée, 80 % d'énergie renouvelable et de récupération, 51 000 tonnes de CO2 évitées par an soit l'équivalent de 24 000 véhicules retirés de la circulation et 37 500 équivalents logement raccordés.

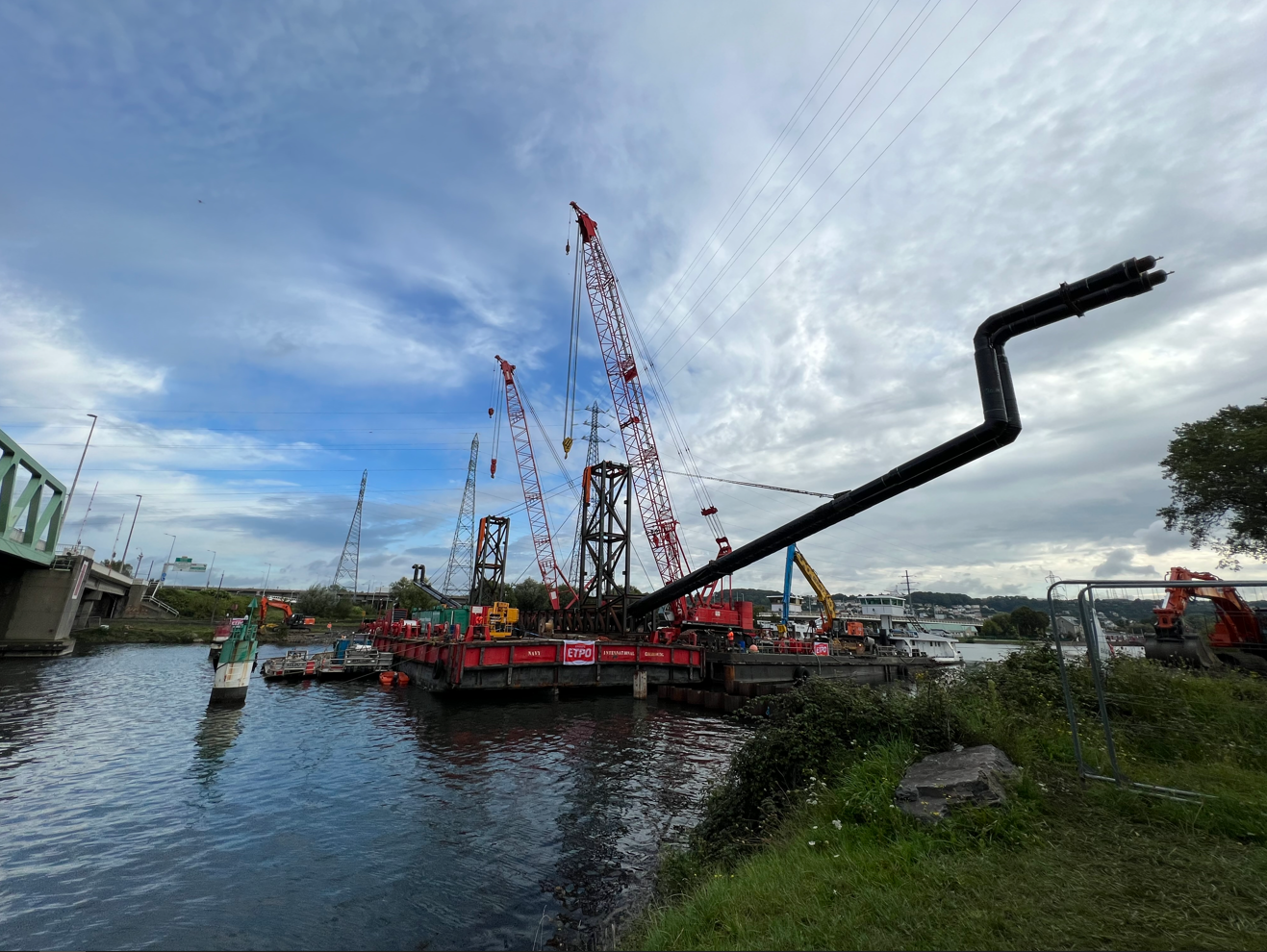

Siphon - passage du canal de tancarville
Passage du canal de tancarville - siphon
Passage du canal de tancarville - siphon 2
Passage du canal de tancarville - siphon 3
Passage du canal de tancarville - siphon 4
Afficher les Ancres
0

Travaux : Branche F2

Soumis par leana.breton le

Ci dessous vous trouverez en image l'avancement des travaux de la Branche F2 :

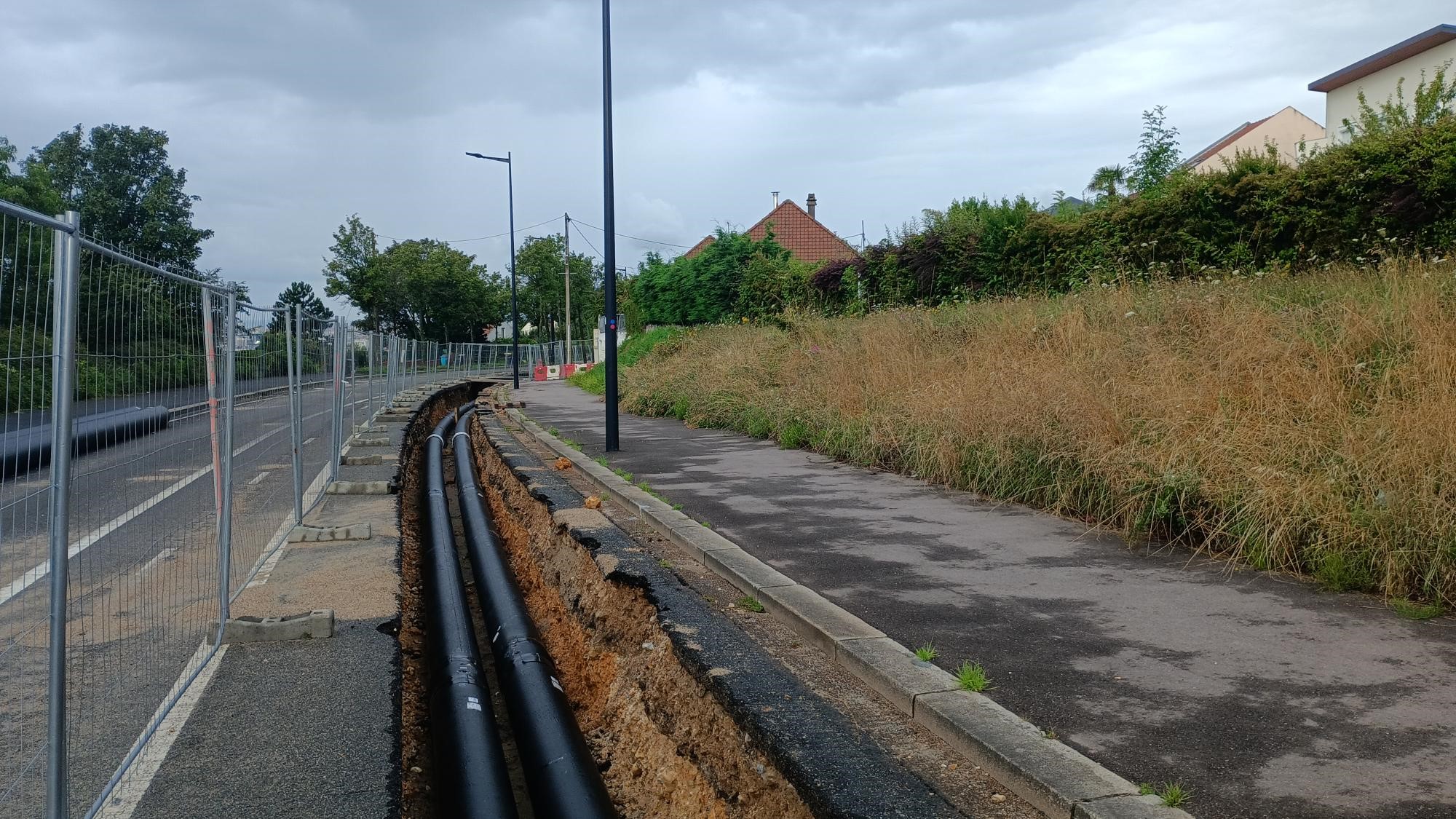

Branche F2 - Pablo Neruda
Branche F2 - Route de Rouelles

Route de Rouelles

Les travaux se poursuivent avec la pose du réseau dans le parc de Rouelles malgré les conditions météorologiques.

Branche F2 - Route de Rouelles 2

Préparation enrobés – Route de Rouelles

Branche F2 - Route de Rouelles 3

Enrobés – Route de Rouelles

Branche F2 - GHH Monod

GHH Monod

A l’intérieur de l’enceinte de l'hôpital les travaux sont terminés derrière le pôle « Femme – mère – enfant » avec la préparation des enrobés.

Branche F2 - GHH Monod 2

Les travaux se poursuivent dans le vide sanitaire GHH Monod avec la pose du réseau « tubes nus ».

Branche F2 - Pablo Neruda

Secteur 1 : Rue Pablo Neruda en route barrée

Les travaux en route barrée on démarrés sur la Branche F Phase 2 vers Côte Brûlée. Nous sommes conscient que les travaux en route barrée sont une contrainte pour les riverains mais ils permettent de travailler plus rapidement et de rendre plus vite la voirie aux usagers.

Branche F2 - Pablo Neruda 2

Secteur 3 : Rue Pablo Neruda en route barrée

Ouverture tranchée en route barrée

Branche F2 - Pablo Neruda 3
Branche F2 - Pablo Neruda 4

Maintien des passages piétons sur l’axe Pablo Neruda.

Branche F2 - Pablo Neruda 5

Soudures en route barrée.

Afficher les Ancres
0

Travaux - Biosynergy Phase 2

Soumis par leana.breton le

Les travaux de réseau de chaleur sur la branche Biosynergy Phase 2 se poursuivent.

Biosynergy phase 2 - Canal de Tancarville
Biosynergy phase 2 - Canal de Tancarville

Poursuite des travaux de dragage du canal de Tancarville

Biosynergy Phase 2 - D2 Local Biosynergy

Les travaux entre la sous-station d’échange Biosynergy et la sous-station de pompage sont en cours. Ces deux bâtiments permettront de récupérer la chaleur issue de la chaudière biomasse Biosynergy et de la renvoyer sur le réseau.

Biosynergy Phase 2 - D2 Local Biosynergy 2
Biosynergy Phase 2 - Zac des Courtines

Avancement des travaux au niveau de la ZAC des Courtines dans la continuité des travaux de la Brèque pour rejoindre le canal de Tancarville.

Biosynergy Phase 2 - D1 Zac des Courtines

Zone D1 ZAC des Courtines

Biosynergy Phase 2 - Talus Verdun

Avancement des travaux pour le raccordement du tronçon Biosynergy 2 sur le tronçon Biosynergy 1 et sur le tronçon vers le centre-ville avec insertion de vannes d’isolement.

Pour la sécurité des sous-traitants, la mise en place de platelages bois a eu lieu.

Afficher les Ancres
0

Branche F - Terrassement rue Salvador Allende

Soumis par leana.breton le

Les travaux de terrassement en circulation alternée se termine sur la rue Salvador Allende.

Depuis la semaine du 3 juillet, les travaux ont commencé sur les tronçons en route barrée en commençant par la rue Pablo Neruda.

Branche F - Rue Salvador Allende
Branche F - Rue Salvador Allende

Soudures

Branche F - Rue Salvador Allende 2

Mesures compacité du remblai rue Salvador Allende

Afficher les Ancres
0

Travaux : Avancement Biosynergy Phase 2

Soumis par leana.breton le

Les travaux de réseau de chaleur sur la branche Biosynergy Phase 2 se poursuivent.

L’objectif est de pouvoir liaisonner la chaudière biomasse Biosynergy avec le réseau de chaleur urbain du Havre pour la nouvelle saison de chauffe. Pour cela, il est nécessaire de traverser le canal de Tancarville, les travaux sont en cours et les opérations de dragage ont démarré depuis fin Juin.

Avancement Biosynergie Phase 2
Avancement Biosynergie Phase 2
Biosynergy Phase 2 - Breque

ZONE DE LA BREQUE

Les travaux au niveau des ronds-points de la Brèque sont maintenant terminés, ci-contre des images des travaux.

Biosynergy Phase 2 - Breque 2
Biosynergy phase 2 - ZAC

TRAVAUX ZAC DES COURTINES

Les travaux au niveau de la ZAC des Courtines ont repris avec un nouveau tracé évitant de toucher aux voiries récentes. Ces travaux permettront de faire la liaison entre la Brèque et le canal de Tancarville.

Biosynergy phase 2 - ZAC 2
Biosynergy phase 2 - ZAC 3
Biosynergy Phase 2 - pont SNCF

PASSAGE DU PONT SNCF

En amont de la Brèque, les travaux se poursuivent également avec le passage du pont SNCF, les tuyaux sont posés hors sol et seront par la suite capoté dans un ouvrage béton pour permettre un cheminement piéton.

Biosynergy Phase 2 - pont SNCF 2
Afficher les Ancres
0

Groupe Hospitalier du Havre - Site de Monod

Soumis par leana.breton le

Dans la continuité du Parc de Rouelles, le fonçage sous la D6382 entre l’hôpital Monod et le Parc de Rouelles a débuté fin juin. Un premier fourreau est traversé.

A l’hôpital Monod, des travaux de nuit ont été réalisés pour la traversée d’un rond-point et sur des parkings.

GHH Monod 1
GHH Monod 1

Fonçage premier tube – 80 mètres

GHH Monod 2

Fosse de sortie premier tube – 80 mètres

GHH Monod 3

Marquage - piquetage pour la traversée du rond-point de l'entrée au GHH Monod

GHH Monod 4

Traversée de nuit du rond-point de l'entrée au GHH Monod

GHH Monod 5

Pose réseau en sortie de rond-point du GHH Monod

GHH Monod 6

Traversée réseau au rond-point du GHH Monod
